New Policy: PU percepat pembangunan Sekolah Rakyat Tahap II di berbagai daerah

Pembangunan Sekolah Rakyat Tahap II Dipercepat untuk Meningkatkan Akses Pendidikan

New Policy – Jakarta – Kementerian Pekerjaan Umum (PU) tengah mengejar percepatan pembangunan proyek Sekolah Rakyat Tahap II di berbagai daerah Indonesia. Tujuan utama dari inisiatif ini adalah menyelesaikan seluruh fasilitas pendidikan dalam waktu 20 Juni 2026. Dalam sebuah pernyataan resmi, Menteri PU Dody Hanggodo mengungkapkan, “Kementerian PU ingin memastikan fasilitas pendidikan ini dibangun secara cepat dan berkualitas,” menegaskan komitmen untuk mempercepat proses konstruksi secara signifikan.

Tim Khusus untuk Memastikan Target Terpenuhi

Untuk mencapai target penyelesaian yang telah ditentukan, Kementerian PU telah membentuk Satuan Tugas (Satgas) Percepatan. Tim ini melibatkan Direktorat Jenderal Cipta Karya, Direktorat Jenderal Prasarana Strategis, serta seluruh pihak terkait yang berperan dalam pelaksanaan proyek. Dengan keterlibatan instansi yang lebih luas, diharapkan koordinasi antar-sektor menjadi lebih efektif, sehingga pengembangan Sekolah Rakyat Tahap II dapat berjalan lancar dan sesuai rencana.

Kementerian PU juga mengimbau penyedia jasa konstruksi dan perusahaan umum negara (BUMN) untuk menjaga konsistensi dalam penerapan strategi percepatan di setiap lokasi. “Kami meminta pihak kontraktor dan BUMN untuk bekerja maksimal dan mengoptimalkan setiap tahapan,” tambah Dody, menjelaskan bahwa kecepatan pelaksanaan menjadi prioritas dalam proyek ini.

Strategi Percepatan yang Diterapkan

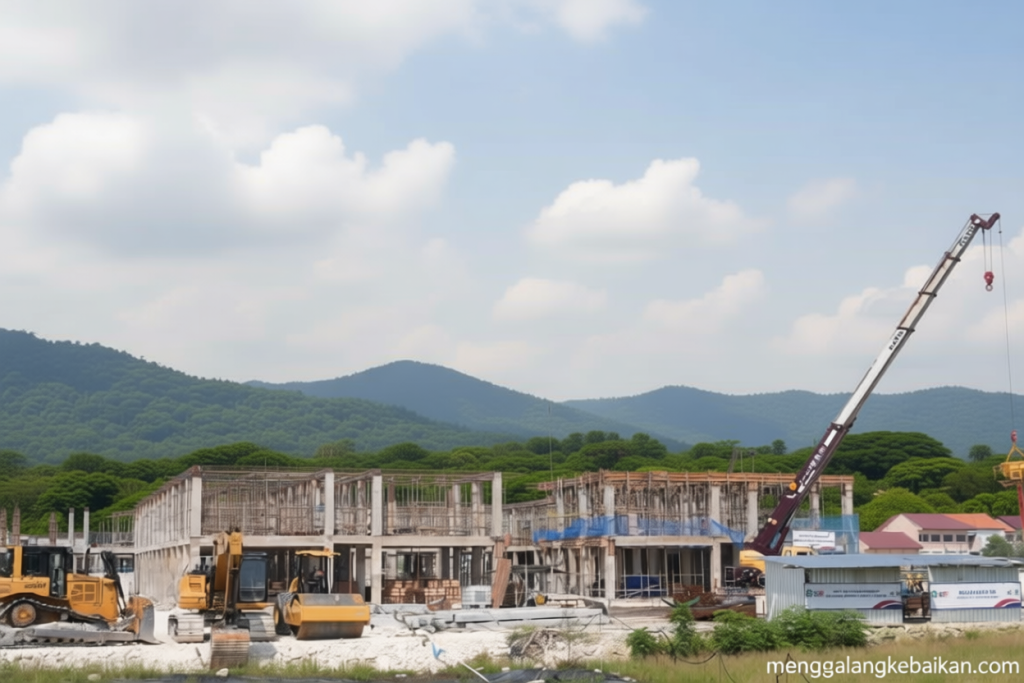

Dalam upaya mempercepat progres konstruksi, berbagai metode telah diterapkan di lapangan. Salah satunya adalah pengerjaan seluruh bangunan secara paralel, sehingga tidak ada bagian yang tertinggal. Selain itu, jumlah tenaga kerja ditingkatkan sesuai kebutuhan, dengan penambahan jam kerja di luar waktu normal. Mobilisasi material pun dipercepat, dan peralatan konstruksi seperti crane, alat pancang, excavator, serta mobile batching plant digunakan secara intensif.

Metode konstruksi juga disesuaikan agar efisiensi kerja meningkat. Misalnya, struktur baja diterapkan pada beberapa bagian bangunan, mengurangi waktu pengerjaan. Teknologi metal deck dan wire mesh juga digunakan untuk memperkuat bagian-bagian tertentu, sementara teknik hollow core slab diterapkan pada lantai agar proses pemasangan lebih cepat dan ekonomis. Strategi ini diharapkan dapat mengurangi hambatan dalam pengembangan infrastruktur pendidikan.

Progres Konstruksi per Mei 2026

Hingga 7 Mei 2026, progres fisik rata-rata mencapai 45,91 persen, naik dari 40,27 persen pada 1 Mei 2026. Beberapa lokasi menunjukkan peningkatan progres yang signifikan. Kota Medan mencapai 64,48 persen, sedangkan Kabupaten Sragen mencapai 63,22 persen. Kota Bengkulu dan Kabupaten Ogan Ilir masing-masing mencapai 62,17 persen dan 62,07 persen, serta Kota Makassar mencatat progres 62,04 persen. Angka-angka ini menunjukkan bahwa proyek ini berjalan sesuai jadwal, meski ada tantangan yang dihadapi.

“Kementerian PU ingin memastikan fasilitas pendidikan ini dibangun secara cepat dan berkualitas,” ujar Menteri PU Dody Hanggodo dalam keterangan di Jakarta, Rabu.

Dalam beberapa daerah, progres konstruksi mencapai tingkat yang lebih tinggi karena implementasi strategi percepatan yang disesuaikan dengan kondisi lokal. Misalnya, daerah dengan akses jalan yang kurang memadai diberi prioritas dalam mobilisasi material. Kesiapan infrastruktur pendukung, seperti jaringan listrik dan air, juga menjadi fokus utama agar proyek tidak terhambat.

Desain Sekolah Rakyat Tahap II yang Modern

Sekolah Rakyat Tahap II dibangun permanen di atas lahan seluas 5–10 hektare yang telah disiapkan pemerintah daerah. Setiap kawasan dirancang sebagai pusat pendidikan terpadu, mencakup jenjang SD, SMP, dan SMA. Fasilitas seperti ruang kelas berbasis teknologi, laboratorium keterampilan, perpustakaan, pusat pembelajaran digital, serta asrama untuk siswa dan guru disediakan guna memperkaya pengalaman belajar.

Dalam desainnya, Sekolah Rakyat Tahap II juga dilengkapi area kantin sehat, klinik, lapangan olahraga, ruang ekstrakurikuler, dan ruang terbuka hijau. Fasilitas-fasilitas ini bertujuan untuk menciptakan lingkungan belajar yang nyaman dan mendukung pertumbuhan fisik serta mental siswa. Dody menyebutkan bahwa desain sekolah ini dirancang untuk menjangkau masyarakat pedesaan dan kota kecil, sehingga akses pendidikan menjadi lebih merata.

Kendala Teknis yang Diperbaiki

Kementerian PU terus mendorong penyelesaian berbagai kendala teknis di lapangan. Hal ini mencakup perbaikan akses konstruksi, optimasi mobilisasi material, serta penyesuaian kesiapan infrastruktur pendukung. Dody menjelaskan bahwa permasalahan seperti gangguan jalan, keterbatasan tempat parkir, atau ketidaksesuaian kondisi tanah dianalisis secara berkala dan diatasi dengan solusi yang tepat.

Salah satu tantangan utama adalah ketersediaan lahan yang sesuai. Namun, pemerintah daerah telah berupaya keras untuk menyiapkan tanah yang luas dan strategis. Dody menambahkan bahwa tim Satgas Percepatan bekerja sama dengan dinas terkait di setiap daerah untuk memastikan semua faktor diperhitungkan sejak awal. Dengan pendekatan ini, keberhasilan pembangunan Sekolah Rakyat Tahap II diharapkan dapat dicapai tepat waktu, memberikan manfaat besar bagi masyarakat.

Manfaat bagi Masyarakat dan Masa Depan Pendidikan

Pembangunan Sekolah Rakyat Tahap II bukan hanya tentang menyelesaikan proyek fisik, tetapi juga memberikan dampak sosial yang luas. Dengan fasilitas modern dan lingkungan belajar yang optimal, sekolah ini diharapkan dapat meningkatkan kualitas pendidikan di daerah-daerah yang sebelumnya kurang dilayani. Dody mengatakan bahwa proyek ini menjadi bagian dari upaya pemerintah untuk membangun masa depan yang lebih baik melalui pendidikan.

Kementerian PU juga menyadari bahwa kerja sama antar-sektor sangat penting dalam mempercepat progres. Oleh karena itu, pihaknya terus berkoordinasi dengan dinas pendidikan, pengelola BUMN, dan seluruh pihak terkait. Dengan strategi yang tepat dan komitmen tinggi, target penyelesaian proyek pada 20 Juni 2026 dipercaya dapat tercapai, sehingga masyarakat bisa segera menikmati fasilitas pendidikan yang lebih baik.
